Mieszkanie do wykończenia co to znaczy i jak je ogarnąć bez stresu

Nasza ekipa wspolnydom wilga Aktualizacja: 10 sierpnia 2026 r.

Co obejmuje mieszkanie do wykończenia i jakie prace trzeba zaplanować

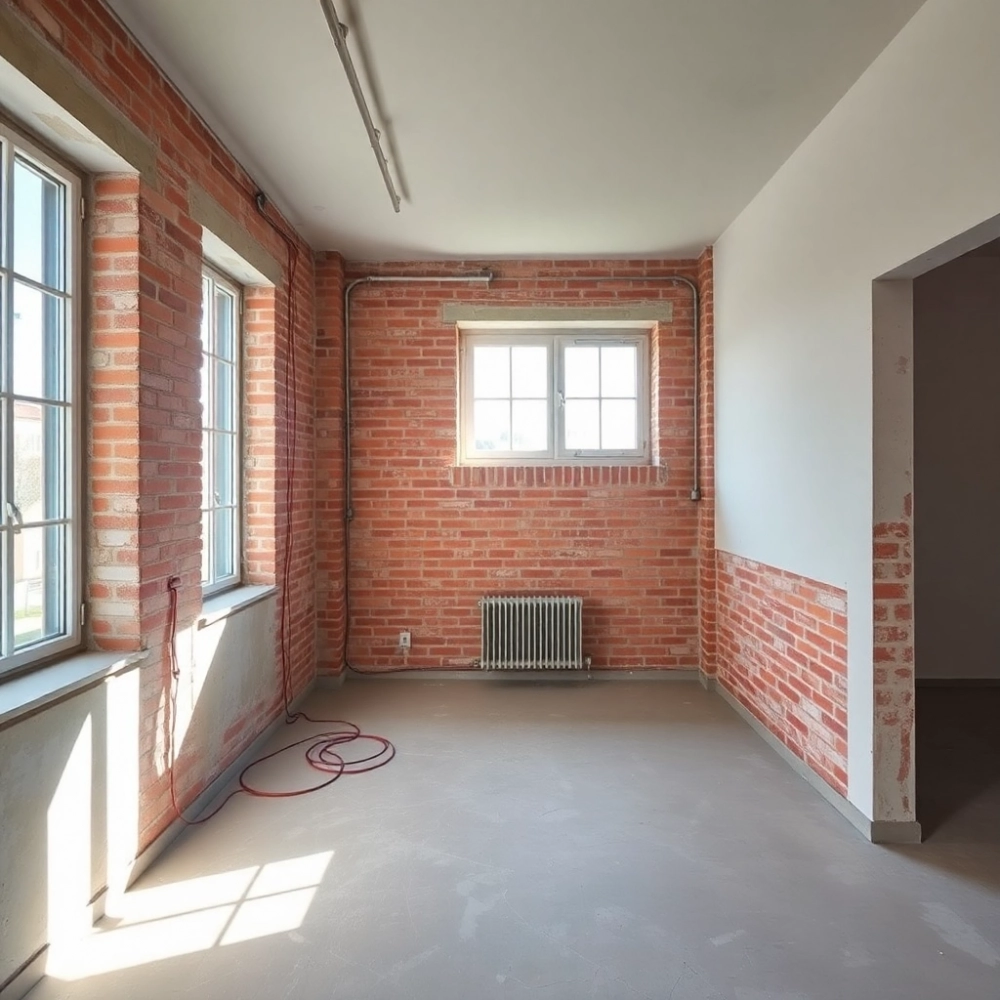

Mieszkanie do wykończenia to lokal oddany przez dewelopera w takim stanie, w jakim można już chodzić po wylewkach, wieszać kaloryfery i montować oświetlenie, ale w którym nie da się jeszcze mieszkać. Ściany są otynkowane, instalacje rozprowadzone do punktów, okna osadzone na stałe, a drzwi wejściowe antywłamaniowe zamontowane. Wewnątrz brakuje natomiast tego, co dla lokatora ma znaczenie użytkowe: podłóg docelowych, białego montażu, malowania, drzwi wewnętrznych, osprzętu elektrycznego i mebli zabudowanych.

Mieszkanie Do Wykończenia Co To Znaczy

Tożsamy z tym pojęciem bywa termin „stan deweloperski mieszkania", choć w praktyce obejmuje on nieco szerszy zakres prac po stronie wykonawcy. Mieszkanie do wykończenia pojawia się głównie na rynku wtórnym, gdzie właściciel sam decyduje, co zdjąć ze ścian przed sprzedażą. Nowe inwestycje najczęściej przekazuje się właśnie w stanie deweloperskim, a to oznacza konieczność zaplanowania od 30 do 80 robót, zanim wniesiemy pierwszy mebel.

Zakres wyjściowy obejmuje więc elementy konstrukcyjne i instalacyjne. Tynki wewnętrzne mają zwykle grubość 8-15 mm i zgodność z tolerancją odchyleń ±5 mm na długości dwóch metrów, co reguluje norma PN-EN 13914-2. Wylewki cementowe lub anhydrytowe układane są z spadkiem 1-2% w stronę kratki ściekowej w łazience. Instalacja elektryczna kończy się puszkami z wyprowadzonymi przewodami YDYp 3×2,5 mm², instalacja wod-kan zostaje zaślepiona zaworami w punktach poboru.

Po drugiej stronie listy czekają wszystkie prace wykończeniowe, za które płaci już nabywca. Malowanie, układanie paneli, płytek czy parkietu, montaż umywalek, wanien, kabin prysznicowych, zawieszenie grzejników drabinkowych, osadzenie drzwi wewnętrznych oraz pełna zabudowa kuchni. To właśnie ta lista sprawia, że wielu kupujących zaciąga kredyt nie tylko na sam lokal, ale i na 1000-3000 zł/m² dodatkowych wydatków.

Co dokładnie odbiera kupujący, a co dopiero wykańcza

Tynki maszynowe gipsowe stanowią z reguły gotowe podłoże pod farbę, choć wymagają gruntowania. Wylewki są zatarte na ostro lub zbrojone siatką i niezbyt równe, dlatego pod panele podłogowe warto rozłożyć folię paroizolacyjną i piankę PE o grubości 3 mm. Instalacja C.O. zostaje doprowadzona do grzejników z zaworami termostatycznymi, ale samych kaloryferów jeszcze nie ma.

Stolarka okienna obejmuje okna PVC lub aluminiowe z pakietem dwuszybowym (Uw ok. 1,1 W/m²K) lub trzyszybowym (Uw ok. 0,9 W/m²K), wartość zgodna z wymaganiami technicznymi WT 2021. Drzwi wejściowe antywłamaniowe klasy RC3 lub RC4 stanowią jedyną przeszkodę dla osób trzecich, zanim wymienimy je lub zostawiamy, jeżeli ich parametry akustyczne (Rw ≥ 32 dB) są dla nas wystarczające.

Na balkonach i tarasach czeka zwykle hydroizolacja z folii EPDM lub żywicy poliuretanowej oraz wylewka ze spadkiem. Parapety zewnętrzne montowane są z blachy powlekanej o grubości 0,7 mm, natomiast parapety wewnętrzne pozostają do wykonania we własnym zakresie lub oferowane przez dewelopera jako opcja dodatkowo płatna.

Co TAKCo NIE
Tynki wewnętrzne (gipsowe lub cementowo-wapienne)Malowanie, szpachlowanie wykończeniowe
Wylewki cementowe lub anhydrytowePanele, deski, parkiet, płytki
Instalacja elektryczna z puszkamiGniazdka, włączniki, oprawy oświetleniowe
Instalacja wod-kan z wyprowadzeniamiBiały montaż (umywalki, wanny, toalety)
Instalacja grzewcza z zaworamiGrzejniki, zawory termostatyczne, podłogówka
Okna, drzwi wejściowe antywłamanioweDrzwi wewnętrzne, ościeżnice
Balkon, hydroizolacja, obróbki blacharskieBalustrada ozdobna, donice, oświetlenie tarasu

Zmiany lokatorskie i ich techniczne ograniczenia

Przed podpisaniem aktu notarialnego kupujący ma prawo zgłosić tak zwane zmiany lokatorskie, czyli modyfikacje w obrębie instalacji oraz aranżacji ścianek działowych. Deweloper zazwyczaj wyznacza termin zgłoszeń 30-60 dni przed oddaniem budynku do użytkowania i za każdą zmianę pobiera opłatę administracyjną w wysokości od 200 do 1500 zł za punkt. Koszt przesuwa się później na kupującego, choć wykonanie to sama drobnostka w porównaniu z kuciem ścian po odbiorze kluczy.

Naruszenie ściany nośnej stanowi najczęstszą barierę, której przekroczenie oznacza projekt budowlany zamienny, pozwolenie na budowę i ekspertyzę konstruktora. Zmiany w pionach hydraulicznych idą w parze z przepisami przeciwpożarowymi, bo nie wolno ich zabudowywać materiałem nieprzerabialnym bez rewizji. Przesuwanie punktów elektrycznych wymaga przedłużenia obwodu, ale nie jest już tak skomplikowane, o ile zachowamy przepisy dotyczące obwodów oświetleniowych (maksymalnie 20 punktów) i gniazdowych (maksymalnie 10 punktów).

Zmiany lokatorskie zgłaszaj pisemnie, e-mail z potwierdzeniem odbioru załóż jako dokument do umowy. Brak potwierdzenia to brak dowodu w razie sporu, gdy dewelper odmówi uznania kosztów.

Ile kosztuje wykończenie mieszkania w 2026 i od czego zależy cena

Cena wykończenia mieszkania od stanu deweloperskiego do stanu pod klucz waha się w 2026 roku od 1000 do 3000 zł/m², a w dużych miastach sięga nawet 4000 zł/m² przy standardzie premium. Na kwotę końcową wpływa wiele zmiennych, choć cztery z nich decydują o koszcie w ponad 80% przypadków. Są to: standard materiałów, zakres prac instalacyjnych, stawka ekipy wykończeniowej oraz region Polski.

Przyjmijmy, że mieszkanie ma 50 m² i obejmuje salon z aneksem kuchennym, sypialnię, łazienkę i przedpokój. W wariancie ekonomicznym (Grespan, panele laminowane, farba lateksowa biała, ceramika łazienkowa klasy podstawowej) koszt robót razem z materiałami zamknie się w 60-80 tys. zł. W wariancie średnim (gres rektyfikowany, deska warstwowa, farba zmywalna, kabiny prysznicowe z odpływem liniowym) budżet rośnie do 80-130 tys. zł. W wariancie premium (parkiet dębowy, spieki kwarcowe, armatura markowa, ogrzewanie podłogowe pod całą powierzchnią) trzeba liczyć się z wydatkiem 150-250 tys. zł.

Stawki robocizny różnią się znacząco w zależności od województwa. Warszawa i Trójmiasto wyceniają kompleksowe wykończenie średnio na 450-700 zł/m², Kraków i Wrocław na 400-650 zł/m², zaś w miastach takich jak Rzeszów, Lublin czy Kielce stawki oscylują raczej w granicach 300-500 zł/m². Ekipa z polecenia kosztuje zwykle 10-15% więcej niż losowo dobrana firma, ale oszczędza nerwy związane z poprawkami.

Trzy warianty wykończenia dla 50 m²

ElementEkonomicznyŚredniPremium
PodłogiPanele laminowane AC4, 30-60 zł/m²Deska warstwowa dębowa, 150-250 zł/m²Parkiet lity lub deska litego dębu, 350-600 zł/m²
ŁazienkaGres 25-60 zł/m², kabina 90×90, wanna akrylowaGres rektyfikowany 80-150 zł/m², odpływ liniowy, szafka podumywalkowaSpieki kwarcowe 400-900 zł/m², armatura podtynkowa, wanna wolnostojąca
MalowanieFarba lateksowa biała, 15-25 zł/m² z robociznąFarba zmywalna, dwa kolory, 30-50 zł/m²Farba ceramiczna, tynk dekoracyjny, 80-150 zł/m²
KuchniaGotowa zabudowa z marketu, 8-15 tys. złMeble na wymiar, AGD klasy średniej, 20-40 tys. złIndywidualny projekt, AGD w zabudowie, 50-100 tys. zł
Drzwi wewnętrzneFoliowane, 250-500 zł/szt.Laminowane lub fornirowane, 600-1200 zł/szt.Drewniane lite lub szklane, 1500-3500 zł/szt.
Instalacja elektrycznagniazda i włączniki 10-30 zł/szt.osprzęt z ramką, 40-80 zł/szt.smart dom, ściemniacze, 150-300 zł/szt.
Łączny koszt (50 m²)60-80 tys. zł80-130 tys. zł150-250 tys. zł

Co jeszcze wpływa na budżet

Klasa energetyczna okien oraz współczynnik przenikania ciepła przegród to parametry, które deweloper musi wskazać w książce obiektu. Okna o Uw 0,9 W/m²K są cieplejsze od podstawowych, ale też zwykle droższe o 15-25% w ramach wykończenia. Wybór ogrzewania podłogowego pod całą powierzchnią zamiast kaloryferów podnosi koszt samej instalacji o 50-90 zł/m², choć pozwala obniżyć temperaturę w pomieszczeniu o 1-2°C przy identycznym komforcie, co zmniejsza roczne rachunki o 8-12%.

Adaptacja podłogówki w strefach mokrych wymaga pianki XPS pod wylewką o grubości minimum 30 mm, co reguluje norma PN-EN 1264. Bez tego ogrzewanie podłogowe traci 30-40% mocy grzewczej na niepotrzebne nagrzewanie stropu. Deklaracja zgodności oraz wynik badania szczelności instalacji C.O. (ciśnienie próbne 6 bar przez 30 minut) to dokumenty, które warto zarchiwizować, bo przydadzą się przy ewentualnych reklamacjach.

Ekipa wykończeniowa bez umowy pisemnej to najczęstsza przyczyna porzuconych remontów. Zapłacony zaliczkowo 50% koszt bez harmonogramu i kar umownych oznacza brak realnej presji na termin. Umowa powinna zawierać co najmniej: kosztorys szczegółowy, etapy prac, terminy, kary za opóźnienie i tryb rozliczenia poprawek.

Odbiór mieszkania do wykończenia checklista i najczęstsze błędy

Odbiór mieszkania od dewelopera to jedyny moment, w którym nabywca może wymusić usunięcie wad bez ponoszenia kosztów. Ustawa deweloperska z 20 maja 2021 r. (Dz.U. 2021 poz. 1177) daje na to 30 dni od dnia podpisania protokołu odbioru, choć w praktyce deweloperzy nalegają na wpisanie wad przy odbiorze. Często różnica między udokumentowaną usterką a późniejszą reklamacją wynosi kilka tysięcy złotych, bo poprawki po dostawieniu mebli czy po zamontowaniu zabudowy są technicznie trudne.

Odbiór najlepiej przeprowadzić z rzeczoznawcą budowlanym, którego honorarium waha się od 600 do 1500 zł. Koszt zwraca się przy pierwszej wykrytej poważnej wadzie, takiej jak nierówna wylewka, czy uszkodzone okno. Rzeczoznawca dysponuje laserem krzyżowym, poziomicą 2-metrową oraz wilgotnościomierzem, których człowiek nie ma pod ręką. Samodzielna kontrola z poziomicą smartfonu i miarką budowlaną pozwala wykryć 30-50% wad, ale wady ukryte w instalacjach zostaną pominięte.

Checklista odbioru krok po kroku

  • Sprawdź działki pod kątem zgodności z rzutem z prospektu (wielkość każdego pomieszczenia, lokalizacja ścianek działowych).
  • Zmierz wysokość pomieszczeń (minimum 2,50 m dla pokoju, 2,20 m dla łazienki i korytarza, zgodnie z § 72 Warunków technicznych).
  • Skontroluj wylewki poziomicą 2 m, szukając odchyleń powyżej 3 mm, bo tyle dopuszcza PN-EN 13813 dla wylewek cementowych.
  • Sprawdź wilgotność wylewki wilgotnościomierzem CM, akceptowalna wartość to mniej niż 2% CM dla podłóg drewnianych i 3% dla płytek.
  • Otwórz i zamknij każde okno, oceń płynność działania, sprawdź uszczelki, parapety, nawiewniki higrosterowane.
  • Przetestuj instalację elektryczną próbnikiem napięcia, każde gniazdo 230 V powinno mieć napięcie 220-240 V, a wyłącznik RCD powinien reagować w 30 ms.
  • Sprawdź ciśnienie w instalacji wodnej manometrem, dopuszczalne 3-6 bar w sieci miejskiej, w instalacji wewnętrznej próba 10 bar przez 30 min.
  • Skontroluj wentylację świeczką lub anemometrem, kratka w łazience i kuchni powinna zapewniać wydatek minimum 50 m³/h w kuchni i 25 m³/h w łazience (§ 155 WT).
  • Sprawdź parapety wewnętrzne, progi drzwi balkonowych, obróbki blacharskie, hydroizolację balkonu.
  • Sprawdź liczniki wody, ciepła i prądu, ich numery seryjne i stan początkowy z datą odbioru.
  • Zrób zdjęcia każdej usterki z datownikiem, wgrane do folderu z datą odbioru.
  • Sprawdź bilansowanie ogrzewania, czy grzejniki są zgodne z projektem (moc cieplna w watach), bo zbyt małe grzejniki dają chłód przy mrozach.

Najczęstsze błędy przy odbiorze: brak pomiaru wilgotności wylewki (prowadzi do zniszczenia parkietu po roku), pominięcie sprawdzenia wentylacji (skutkuje grzybem w narożnikach), akceptacja usterek słownych zamiast pisemnych (deweloper później kwestionuje zgłoszenia). Te trzy obszary odpowiadają za 70% późniejszych reklamacji.

Co warto wiedzieć o reklamacji po odbiorze

Ustawa deweloperska w art. 41 wprowadza dwie kategorie wad: istotne i nieistotne. Wady istotne (zawilgocenia, pęknięcia, brak możliwości użytkowania) deweloper musi usunąć w 30 dni od zgłoszenia. Wady nieistotne, takie jak rysy na tynku o szerokości poniżej 0,3 mm czy drobne zarysowania stolarki, mogą czekać na naprawę do 60 dni. Rezygnacja z odsetek za zwłokę i przedłużenie terminu wymaga aneksu pisemnego, nie ustnej zgody.

Reklamację zgłasza się pisemnie lub przez system autoryzowany przez dewelopera, na przykład formularz na platformie obsługi klienta. Kopia zgłoszenia z potwierdzeniem nadania stanowi dowód w razie sporu sądowego. Deweloper ma prawo odmówić uznania wady, jeśli ta powstała w wyniku zmian lokatorskich lub samowolnych przeróbek, dlatego warto dokumentować stan mieszkania bezpośrednio po odbiorze, przed rozpoczęciem prac wykończeniowych.

Stan deweloperski a stan pod klucz różnice w praktyce

Stan deweloperski to punkt wyjścia, w którym wykonawca oddał mieszkanie z podstawowymi instalacjami i wykończonymi powierzchniami konstrukcyjnymi. Stan pod klucz oznacza lokal gotowy do wprowadzenia się z osobistymi rzeczami, po zamontowaniu wszystkich elementów wymienionych w specyfikacji. Granica między tymi pojęciami zaciera się, gdy deweloper oferuje pakiet wykończeniowy, ale w umowie widnieje wyłącznie cena lokalu w stanie deweloperskim, a pakiet jest osobną pozycją.

Porównanie obu standardów

Stan deweloperski

Tynki, wylewki, instalacje, okna, drzwi wejściowe. 30-60 dni robót do wprowadzenia, koszt 1000-3000 zł/m². Nabywca ma pełną kontrolę nad wyborem materiałów i ekipy. Wymaga organizacji, koordynacji i nadzoru, które przy pierwszym mieszkaniu bywają przytłaczające.

Stan pod klucz

Wszystko z deweloperskiego plus malowanie, podłogi, biały montaż, drzwi wewnętrzne, osprzęt. Wprowadzenie w 7-14 dni, koszt wyższy o 15-30% w stosunku do samodzielnego wykończenia. Ograniczony wybór materiałów w ramach oferowanego pakietu, ale brak stresu logistycznego.

Wybór między samodzielnym wykończeniem a pakietem pod klucz sprowadza się do trzech czynników: czasu, budżetu i kontroli. Osoby z ograniczonym czasem i skłonnością do stresu logistycznego korzystają zwykle z pakietu, mimo wyższej ceny. Inwestorzy nastawieni na wynajem długoterminowy wybierają standard ekonomiczny, by zoptymalizować koszt za m² przy zachowaniu akceptowalnej jakości.

Co kontroluje nabywca w stanie pod klucz

Protokół zdawczo-odbiorczy przy stanie pod klucz powinien zawierać specyfikację zastosowanych materiałów, gwarancje producentów oraz dokumentację powykonawczą. W praktyce deweloperzy podają tylko producenta i symbol, na przykład „panele Quick-Step", bez wskazania klasy ścieralności AC4 czy AC5. Klasa wpływa na trwałość, więc warto ją znać przed podpisaniem protokołu. Podobnie z kabiną prysznicową: określenie „wymiar 90×90" nie mówi nic o grubości szkła (4 mm vs 8 mm) ani o jakości zawiasów.

Dokumentacja powykonawcza instalacji elektrycznej lub gazowej jest obowiązkowa i musi zostać przekazana właścicielowi. Schemat rozdzielnicy z oznaczeniem obwodów, rzut z naniesionymi przewodami, świadectwo energetyczne budynku oraz protokół pomiarów ochronnych (rezystancja izolacji, impedancja pętli zwarcia) stanowią cenne narzędzie przy ewentualnych awariach.

Ubezpieczenie mieszkania w stanie deweloperskim przed wykończeniem

Mieszkanie w stanie deweloperskim ubezpiecza się od zdarzeń losowych, którego zakres obejmuje pożar, uderzenie pioruna, eksplozję, huragan, grad, deszcz nawalny, a także zalanie wodą z rur instalacji wewnętrznej. Polisa chroni mury, elementy stałe oraz materiały wykończeniowe w trakcie montażu, o ile ich wartość widnieje w sumie ubezpieczenia. Wyłączeniami standardowymi pozostają wandalizm, kradzież zwykła, zalanie przez osoby trzecie z wyższych kondygnacji oraz pękanie mrozowe elementów instalacji, jeśli budynek nie był ogrzewany.

Zakres ochrony rozszerza się automatycznie po zakończeniu wykończenia, o ile wykonawca zgłosi zmianę sumy ubezpieczenia w ciągu 30 dni od zakończenia robót. W praktyce większość polis mieszkaniowych obejmuje ryzyka nazwane All Risk, co oznacza ubezpieczenie wszystkiego, co nie jest wyraźnie wyłączone w OWU. Dokument OWU dostępny jest przed zawarciem umowy, warto go przeczytać, bo tam znajdują się limity odpowiedzialności, franszyzy i definicja zdarzenia losowego.

Podstawowe warianty ochrony dzielą się na trzy kategorie. W wariancie minimum polisa obejmuje mury i stałe elementy od pożaru, zalania i zdarzeń atmosferycznych, z sumą ubezpieczenia odpowiadającą wartości lokalu. W wariancie średnim dochodzi kradzież z włamaniem, dewastacja oraz OC w życiu prywatnym. W wariancie rozszerzonym ubezpieczenie All Risk obejmuje też materiały wykończeniowe, sprzęt AGD i RTV oraz Home Assistance z pomocą techniczną 24/7.

Składka i jej skład

Składka roczna ubezpieczenia mieszkania w stanie deweloperskim waha się od 250 zł do 1200 zł, zależnie od metrażu, lokalizacji, zakresu ochrony i udziału własnego. Wartość mienia deklarowana na etapie wykończenia powinna obejmować zarówno wartość lokalu, jak i wnoszonych stopniowo materiałów. Po zakończeniu prac suma ubezpieczenia rośnie o koszt wykończenia, a składka przeliczana jest proporcjonalnie do pozostałego okresu ochrony.

Wniosek o ubezpieczenie składa się online, telefonicznie lub przez agenta, a polisa zaczyna obowiązywać od daty wskazanej w umowie. Towarzystwo ubezpieczeniowe może wymagać przeglądu instalacji, zwłaszcza gdy budynek nie był ogrzewany zimą. W takim wypadku konieczne jest udokumentowanie, że instalacja wodna została opróżniona lub zabezpieczona płynem niezamarzającym, co ogranicza ryzyko pęknięcia i wyłącza polisę z odpowiedzialności.

Sprawdź, co obejmuje polisa DOM w kontekście wykończenia, jeśli korzystasz z ubezpieczenia oferowanego przez dewelopera przy podpisaniu umowy deweloperskiej. Polisa grupowa często chroni wyłącznie konstrukcję, a wykończenie i mienie ruchome wymaga rozszerzenia lub osobnej umowy.

Najczęstsze pułapki przy odbiorze i wykończeniu mieszkania

Brak wentylacji grawitacyjnej w łazience bez okna to wada, którą łatwo przeoczyć, choć jej konsekwencje rosną w ciągu dwóch pierwszych zim. Para wodna z prysznica osadza się na ścianie, a powietrze pozbawione odpływu skrapla się na najzimniejszych przegrodach, czyli narożnikach przy oknie. Skutek to grzyb, odbarwienie farby i trwałe uszkodzenie tynku. Rozwiązaniem jest rekuperator lub wentylator kanałowy z higrostatem, który uruchamia się przy wilgotności powyżej 60%.

Nierówne wylewki z odchyleniem powyżej 4 mm na 2 m to druga najczęstsza wada, o której mówi norma PN-EN 13813. Pod panele laminowane takie odchylenie wymaga masy samopoziomującej, która kosztuje 30-50 zł/m² z robocizną. Pod parkiet lub płytki wielkoformatowe (powyżej 60×60 cm) nawet 3 mm odchylenia oznacza widoczne nierówności, bo spoiny krzyżują się z nierówną bazą.

Brak klauzul o balustradzie i jej wysokości w umowie deweloperskiej to trzecia pułapka, choć dotyczy głównie mieszkań na wyższych piętrach. Wymagana wysokość balustrady to minimum 1,10 m na wysokości powyżej 12 m nad poziomem terenu, zgodnie z § 295 Warunków technicznych. Wielu deweloperów stosuje balustrady 1,00 m, co obniża koszt, ale wymaga wymiany przy odbiorze lub reklamacji.

Niedokręcone klapy rewizyjne przy pionach wod-kan, brak izolacji akustycznej na ściankach między mieszkaniami, pęknięcia włosowate na tynku o szerokości powyżej 0,3 mm, uszkodzone szyby w oknach, brak nawiewników higrosterowanych, to lista wad ujawnianych statystycznie przy 70% odbiorów. Warto mieć ze sobą poziomicę 2 m, miarkę z podziałką milimetrową, latarkę czołówkę, lustrzane oko do zaglądania za kolana rur oraz kamerę termowizyjną, jeśli odbiór odbywa się zimą.

Problemy z hydroizolacją balkonu ujawniają się zwykle po pierwszej zimie w postaci zacieków na suficie niższej kondygnacji. Brak wywinięcia folii EPDM na ścianę minimum 15 cm powyżej poziomu posadzki, brak uszczelnienia przy wpuście wody, brak dylatacji obwodowej to trzy najczęstsze przyczyny. Naprawa polega na usunięciu warstw do surowego stropu i nałożeniu systemu hydroizolacyjnego z żywicy poliuretanowej dwuskładnikowej, co kosztuje 80-150 zł/m².

Co zrobić po odbiorze mieszkania do wykończenia

Po podpisaniu protokołu odbioru z wykazem wad przychodzi czas na pierwsze decyzje projektowe. Rozpocznij od weryfikacji rzutu mieszkania pod kątem rozmieszczenia mebli, najlepiej w programie typu SketchUp lub Planner 5D, by uniknąć błędów przy zakupie wielkogabarytowych elementów. Następnie zamów projekt instalacji elektrycznej i hydraulicznej, jeśli nie zrobiono tego w ramach zmian lokatorskich. Projekt elektryczny powinien uwzględniać obwody oświetleniowe (maksymalnie 20 punktów na obwód 10 A) i gniazdowe (maksymalnie 10 punktów), rozdzielnicę z zabezpieczeniami nadprądowymi oraz wyłącznik różnicoprądowy 30 mA.

Po uzyskaniu projektu warto zlecić kosztorys szczegółowy co najmniej dwóm ekipom, by porównać zakres prac i wyceny. Różnice w wycenach powyżej 20% powinny wzbudzać czujność, bo mogą oznaczać pominięcie pozycji lub stosowanie tańszych materiałów niż deklarowane. Lista kontrolna wyboru ekipy obejmuje: portfolio z realizacjami, referencje od poprzednich klientów, ubezpieczenie OC, umowa pisemna z kosztorysem i harmonogramem.

Zamówienie materiałów zaczynamy od tych o najdłuższym terminie dostawy, czyli spieków kwarcowych, armatury łazienkowej, drzwi wewnętrznych na wymiar oraz mebli kuchennych na wymiar. Czas oczekiwania na meble kuchenne to 4-8 tygodni, spieków 2-6 tygodni, drzwi wewnętrznych 2-4 tygodnie. Zamówienie równoległe z pracami murarskimi i elektrycznymi skraca harmonogram o 30-45 dni.

Harmonogram wykończenia 50 m² w wariancie średnim: tydzień 1-2 instalacje, tydzień 3-4 tynki i wylewki, tydzień 5-6 sufity podwieszane, tydzień 7-8 malowanie, tydzień 9-10 okładziny podłogowe, tydzień 11-12 biały montaż i drzwi, tydzień 13-14 sprzątanie i odbiory. Łącznie 14 tygodni, z marginesem 2 tygodni na poprawki.

Dokumentacja do przechowywania

Komplet dokumentów powykonawczych warto zarchiwizować w wersji cyfrowej, w tym atesty higieniczne na farby, deklaracje zgodności na panele, karty gwarancyjne na AGD, schemat rozdzielnicy elektrycznej, protokoły prób ciśnieniowych instalacji wod-kan oraz C.O. i świadectwo energetyczne mieszkania. Te dokumenty przydają się przy reklamacjach, ubezpieczeniu, ewentualnej sprzedaży oraz przy ewentualnych kontrolach nadzoru budowlanego.

Po zakończeniu wykończenia i wprowadzeniu się warto wykonać przegląd roczny instalacji, sprawdzić stan fug, uszczelek w łazience, działanie wentylacji, ciśnienie w instalacji oraz ewentualne pęknięcia tynku. Dokumentacja fotograficzna z datą wykonania przeglądu stanowi dowód w dyskusjach z deweloperem, jeśli wada ujawni się w okresie rękojmi (5 lat od dnia wydania lokalu, art. 568 KC).

Archiwizuj dokumenty w chmurze i na nośniku lokalnym, bo w pożarze lub powodzi możesz stracić zarówno lokal, jak i fizyczne kopie dokumentów. Karty gwarancyjne i numery seryjne AGD warto mieć pod ręką, serwis odmówi naprawy bez numeru seryjnego.

Źródła: Ustawa z dnia 20 maja 2021 r. o ochronie praw nabywcy lokalu mieszkalnego lub domu jednorodzinnego (Dz.U. 2021 poz. 1177), Rozporządzenie Ministra Infrastruktury z dnia 12 kwietnia 2002 r. w sprawie warunków technicznych, jakim powinny odpowiadać budynki i ich usytuowanie (Dz.U. 2002 nr 75 poz. 690 z późn. zm.), PN-EN 13914-2 (Tynki wewnętrzne), PN-EN 13813 (Wylewki), PN-EN 1264 (Ogrzewanie podłogowe), Kodeks cywilny art. 568 (Rękojmia), dane rynkowe z raportów kwartalnych NBP i JLL za lata 2024-2026.
